Anthropic: KI braucht in den USA bis 2028 mindestens 50 Gigawatt

Im Juli 2025 hat der KI-Entwickler Anthropic vorgerechnet, wie viel Strom die US-KI-Branche bis 2028 braucht – und was Washington tun soll, damit Rechenzentren, Kraftwerke und Leitungen rechtzeitig fertig werden.

Von Roboterwelt RedaktionAktualisiert 4 Min. LesezeitQuellen: 8

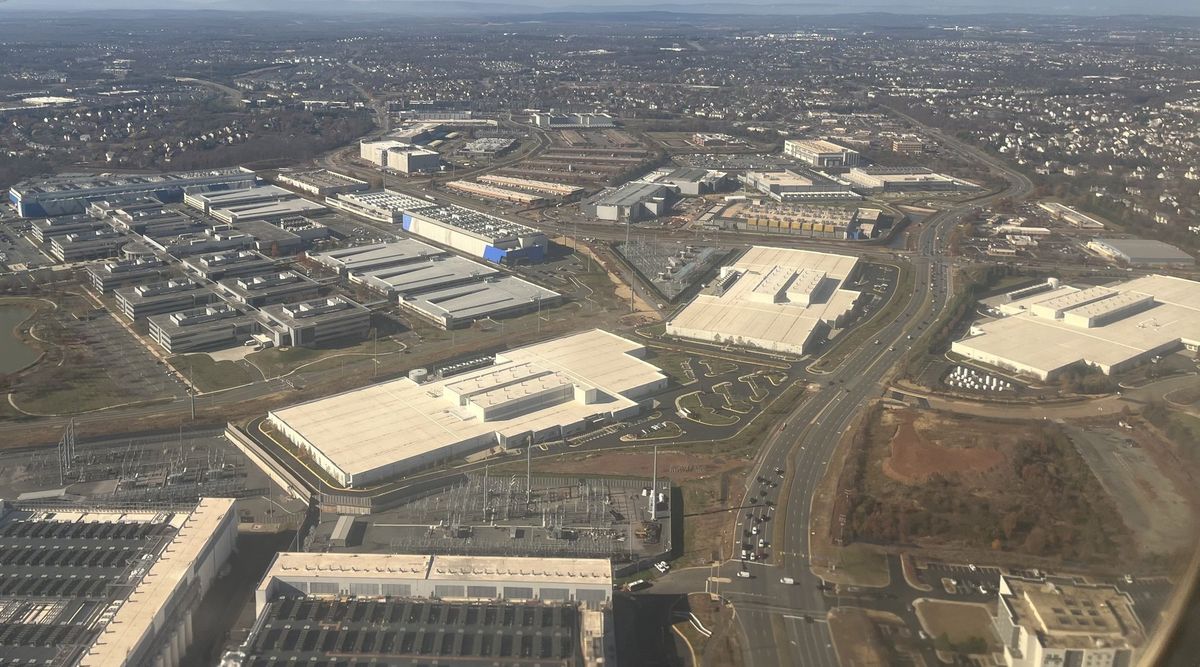

Luftaufnahme großer flacher Rechenzentrumshallen und Umspannwerke zwischen Straßen und Gewerbegebieten bei Ashburn, Virginia
Rechenzentren in Ashburn, Virginia, November 2025 Foto: Theodore Christopher / Wikimedia Commons (CC0)

Was Anthropic berechnet hat

Anthropic, Entwickler der KI-Modellfamilie Claude, veröffentlichte den 33-seitigen Bericht „Build AI in America“ am 21. Juli 2025. Die Kernzahl: Die US-KI-Branche werde bis 2028 mindestens 50 Gigawatt elektrische Kapazität benötigen. Zum Vergleich nennt Anthropic die Spitzenlast von New York City – schon die 20 bis 25 Gigawatt für das Training entsprächen etwa dem Doppelten davon.

Hergeleitet wird die Zahl aus dem eigenen Bedarf. Für einen einzelnen Trainingslauf eines fortgeschrittenen Modells rechnet Anthropic 2027 mit einem Rechenzentrum von 2 Gigawatt, 2028 mit 5 Gigawatt. Da mehrere US-Firmen an der Spitze konkurrieren und ähnliche Kapazitäten brauchen, ergeben sich 20 bis 25 Gigawatt für das Training. Mindestens noch einmal so viel werde für die Nutzung fertiger Modelle nötig, die sogenannte Inferenz.

Der Bericht stellt dem andere Schätzungen gegenüber, die weit auseinanderliegen: Schneider Electric kam 2023 auf 14 bis 19 Gigawatt weltweit für KI-Rechenzentren im Jahr 2028, das Analysehaus SemiAnalysis Anfang 2024 auf rund 80 Gigawatt weltweit, davon 56 in den USA, die RAND Corporation auf 117 Gigawatt weltweit. Anthropic räumt selbst ein, dass Fachleute über die genauen Werte uneins sind. Zur Einordnung: Der Stromverbrauch in den USA ist laut Bericht in den vergangenen zwei Jahrzehnten im Schnitt um weniger als ein Prozent pro Jahr gewachsen.

Engpass Genehmigung und Netz

Das eigentliche Problem sieht Anthropic in der Dauer der Verfahren. Netzanschlüsse für neue Kraftwerke dauerten in der Regel vier bis sechs Jahre. 2023 seien in den USA nur 55 Meilen Hochspannungsleitungen gebaut worden, im Mittel der Jahre 2010 bis 2014 waren es 1.700 Meilen pro Jahr. Transformatoren und Leistungsschalter aus heimischer Produktion hätten Lieferzeiten von etwa drei Jahren. Wer 2028 ein Trainingsrechenzentrum im Gigawattmaßstab betreiben wolle, müsse die Genehmigungen deshalb bis 2026 in der Hand haben.

Als Kontrast nennt der Bericht China: Dort seien 2024 mehr als 400 Gigawatt neue Erzeugungskapazität ans Netz gegangen, in den USA etwa ein Zehntel davon. Anthropic betont zugleich, die USA sollten Chinas Genehmigungspraxis ausdrücklich nicht übernehmen.

Die Vorschläge

Der Bericht gliedert die Empfehlungen in zwei Säulen. Die erste betrifft große Trainingsrechenzentren: Flächen des Verteidigungs- und des Energieministeriums sollen für Rechenzentren verpachtet werden, um langwierige kommunale Bauleitverfahren zu umgehen. Umweltprüfungen nach dem National Environmental Policy Act sollen vorab und gebündelt erfolgen, das Energieministerium soll beim Leitungsbau mit privaten Firmen kooperieren. Netzanschlüsse sollen in zwei bis drei statt vier bis sechs Jahren gelingen. Als letztes Mittel bringt Anthropic den Defense Production Act ins Spiel, mit dem der Präsident Netzbetreiber zum Anschluss verpflichten könnte.

Die zweite Säule zielt auf den landesweiten Ausbau: schnellere Genehmigungen für Geothermie, Erdgas und Kernkraft, ausgewiesene Korridore für Stromtrassen, strategische Reserven an Transformatoren und Turbinen sowie Ausbildungsprogramme für Elektriker und Bauberufe. Bei der Energiequelle plädiert Anthropic für Offenheit. Für die nächsten Jahre hält der Bericht Solarstrom, Batteriespeicher und Geothermie für am wirtschaftlichsten, neue Kernkraftwerke seien bis 2028 nicht realisierbar.

Der Bericht ist ein Positionspapier eines Unternehmens, das selbst zu den größten Abnehmern dieser Infrastruktur gehört. Der Blogbeitrag zur Veröffentlichung beginnt mit dem Satz: „Damit die Vereinigten Staaten weltweit bei KI führen, müssen wir erheblich in Rechenleistung und Strom investieren, die es möglich machen, KI in Amerika zu bauen.“ (Übersetzung)

Was seitdem geschah

Zwei Tage nach dem Bericht, am 23. Juli 2025, unterzeichnete US-Präsident Donald Trump einen Erlass zur schnelleren Genehmigung von Rechenzentren. Er gilt unter anderem für Projekte mit mehr als 100 Megawatt zusätzlicher Last oder mindestens 500 Millionen Dollar Investitionen und sieht neue Ausnahmen von Umweltprüfungen sowie die Bereitstellung von Bundesflächen vor.

Anthropic selbst hat seither große Kapazitäten gebunden. Im Oktober 2025 kündigte das Unternehmen an, bis zu eine Million Google-TPUs zu nutzen, was 2026 deutlich mehr als ein Gigawatt bringen soll. Im November 2025 folgten 50 Milliarden Dollar für eigene Rechenzentren mit Fluidstack in Texas und New York, die im Lauf des Jahres 2026 in Betrieb gehen sollen. Im April 2026 vereinbarte Anthropic mit Google und Broadcom mehrere Gigawatt TPU-Kapazität ab 2027 und mit Amazon bis zu 5 Gigawatt; dafür verpflichtet sich Anthropic, über zehn Jahre mehr als 100 Milliarden Dollar für AWS-Technik auszugeben. Knapp ein Gigawatt davon soll bis Ende 2026 bereitstehen.

Roboterwelt Redaktion

Die Angaben in diesem Artikel wurden am 3. Oktober 2026 anhand der genannten Quellen geprüft.

Mehr zu Künstliche Intelligenz

Alle 87 Beiträge
Nahaufnahme einer orangefarbenen Roboterhand mit vier gegliederten Fingern, die sich der Kamera entgegenstreckt; dahinter unscharf der orangefarbene Arm und Körper des Roboters vor hellgrauem Hintergrund.RatgeberWas ist Physical AI? Der Begriff einfach erklärtPhysical AI soll Roboter wahrnehmen, entscheiden und handeln lassen. Was hinter dem Begriff steckt, wie er sich von VLA-Modellen und Embodied AI unterscheidet, was heute schon klappt und was nicht.24.11.2026Weiße Kugel mit eingebautem Bildschirm schwebt vor Geräteschränken voller Kabel und Anschlüsse; auf dem Bildschirm ein gezeichnetes Gesicht mit geschlossenen Augen und Lächeln, darunter der Hinweis „No connection to ground!“, seitlich der Schriftzug „Project CIMON“AnalyseFiktion und Wirklichkeit: HAL 9000 – KI-Assistenten im All und die Frage nach dem AusschalterIn „2001: Odyssee im Weltraum“ entwickelt der Bordcomputer HAL 9000 einen mörderischen eigenen Willen, bis der Astronaut Bowman ihn abschaltet. Echte KI-Assistenten schwebten schon durch die ISS, und im Labor sabotieren manche Sprachmodelle ihren Abschaltmechanismus. Was belegt ist und was die EU vorschreibt.24.11.2026Schräge Nahaufnahme einer grünen Platine mit eingestecktem Rechenmodul, auf dessen glänzendem Chip in der Mitte der Schriftzug NVIDIA eingraviert ist, ringsum Spulen, Kondensatoren, Steckverbinder und AnschlussklemmenFirmenporträtNVIDIA: Der Chiplieferant der KI-Welle will auch das Gehirn der Roboter liefernNVIDIA verdient sein Geld mit den Chips, auf denen die großen KI-Modelle trainiert werden: 215,9 Milliarden US-Dollar Umsatz im Geschäftsjahr 2026, davon 193,7 Milliarden mit Rechenzentren. An der Spitze des Konzerns aus Santa Clara steht seit dem 23. November 2026 wieder Mitgründer Jensen Huang, der ihn seit der Gründung 1993 geführt hat: Elf Tage nach seinem Rücktritt setzte ihn der Verwaltungsrat wieder ein; in der Zwischenzeit führte Finanzvorständin Colette Kress und legte am 17. November einen Quartalsumsatz von 115,8 Milliarden US-Dollar vor. Für die Robotik hat NVIDIA einen zweiten Stapel aufgebaut: den Bordrechner Jetson Thor, die Simulations- und Trainingswerkzeuge Isaac und Omniverse, die Weltmodelle Cosmos und die Robotermodelle GR00T, mit denen laut NVIDIA Humanoiden-Hersteller wie Agility, Boston Dynamics, NEURA, Agile Robots und Unitree arbeiten. Dem stehen eine noch laufende Untersuchung des Verwaltungsrats, Kartellverfahren in China und Frankreich, Exportkontrollen, die Abhängigkeit von Auftragsfertigern und die Frage gegenüber, wie viel der Nachfrage NVIDIA selbst finanziert.20.11.2026Weißer Jaguar I-Pace mit Waymo-Schriftzug, großem Sensoraufbau auf dem Dach und Kameras an den Kotflügeln steht auf einer Straße mit gelber Doppellinie. Im Hintergrund ein Bauzaun mit Graffiti, die Hochhäuser von San Francisco mit dem Salesforce Tower und ein Baukran unter blauem Himmel.AnalyseRobotaxis: Kalifornien verbannt Waymo von der Autobahn, Uber startet in MünchenKalifornien untersagt Waymo nach Fahrten in Autobahnbaustellen den fahrerlosen Betrieb auf Autobahnen. In München fahren Uber und Momenta seit dem 18. November mit Fahrgästen, kostenlos und mit Sicherheitskraft an Bord.19.11.2026
